В Барнауле уменьшилось число повреждений на тепловых сетях

Вечерний Барнаул

2 июня 2025 17:22

В Сибирской генерирующей компании подвели предварительные результаты первого этапа гидравлических испытаний систем теплоснабжения города.

Фото: «СГК Барнаул»

С 19 по 27 мая специалисты проверили прочность и герметичность трубопроводов двух магистралей: М-34 (ТЭЦ-3) и М-24 (ТЭЦ-2). Также были проведены испытания коммуникаций в контурах малых котельных.

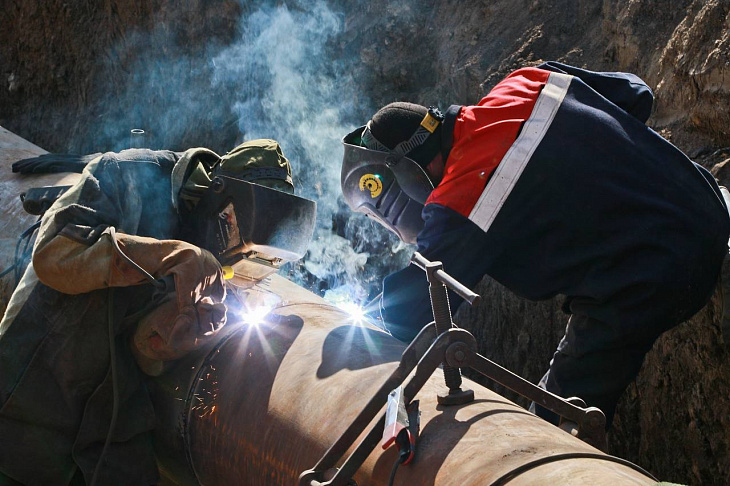

С 28 мая сотрудники компании начали работу над второй частью профилактических мероприятий — устраняют обнаруженные дефекты. Работы будут продолжаться по 2 июня включительно.

По данным на 2 июня, специалисты испытали 367 километров трубопроводов, это 21% от запланированного объёма на текущий год и нашли 114 дефектов, это на 22 меньше, чем в 2024 году. Большая часть повреждений произошла на внутриквартальных трубопроводах.

В текущем ремонте тепловых сетей после первого этапа опрессовки по контуру ТЭЦ и котельных задействованы все аварийно-ремонтные бригады СГК.

Энергетики устранили почти все дефекты, сосредоточившись на трубах диаметром 500–1000 мм и сложном ремонте.

Горячую воду, отключенную на первом этапе, вернут 3 июня. Второй период гидравлических испытаний теплосетей стартует в Барнауле 16 июня, сообщается в телеграм-канале «СГК Барнаул».
